宝鸡过境公路项目掀起通车决战

来源:省高速集团 发布时间:2018-05-11 01:54:11 点击量:4528

宝鸡过境项目管理处认真贯彻落实省厅、集团公司加快项目建设的有关要求,召开专题会议,对工程进度、质量安全管控及存在问题进行系统梳理,扎实安排二季度工作,要求全员坚定年底通车目标任务不动摇,鼓足干劲,攻坚大干,全力以赴抢进度保工期,确保圆满完成通车目标任务。

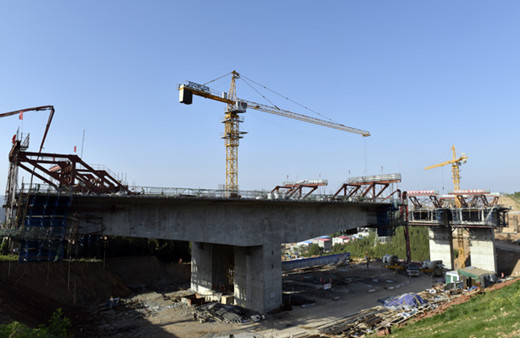

截至4月底,宝鸡过境项目累计完成投资3.96亿元,占年计划12.02亿元的33%,开工累计完成投资27.98亿元,占总量36.02亿元的78%。控制性工程陈仓隧道完成掘进345延米,累计完成总量的58%,已经掀起大干热潮,施工进度比较理想;凉泉村大桥完成块段32个,累计完成总量的25%;宝钛高架桥受宝钛工业园区拆迁影响的98根桩柱,已完成14根桩基。附属工程招标工作已经结束,各施工单位已经进场。

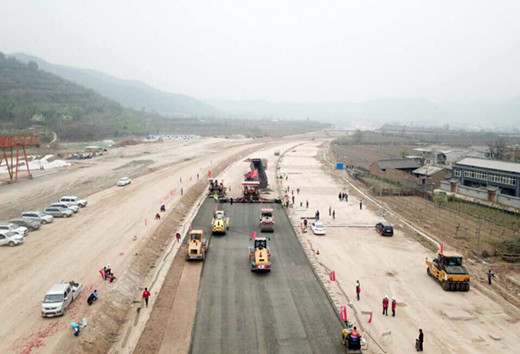

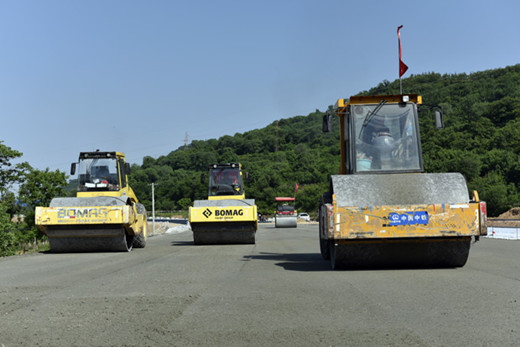

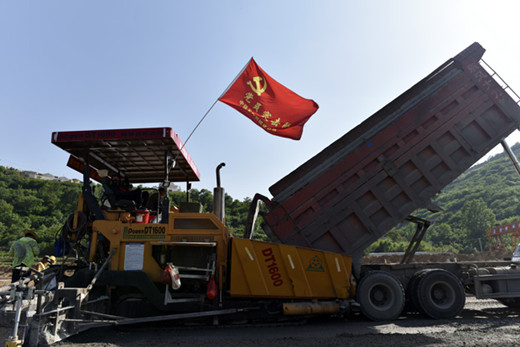

二季度计划完成投资6.36亿元,完成路面基层施工,实现陈仓隧道外所有隧道全部贯通。一是以攻坚陈仓隧道为突破口,省高速集团成立督导组,加大奖罚力度。管理处成立专项工作组,根据现场围岩情况动态调整施工方案,及时处理出现的各种问题,同时加大设备人员投入,设立专项考核基金,每十天进行一次考核、奖惩。坚持管理处、施工单位带班领导夜查制度,加强夜间施工管理,加快进度,确保隧道顺利掘进。二是抢抓5月生产黄金季节,以路面施工全面推动路基交验,5月底交验90%,6月份全部交付,保证路面施工有序推进,计划5月下旬开始路面下面层施工。争取5月实现桥面系半幅贯通,6月份除控制性工程外完成全部桥面铺装。三是要求各参建单位深挖生产潜能,加大生产要素投入,合理配置人员、物资和设备,做好各工序有效衔接,分解任务到人、到天,严格奖罚。四是加强现场管理,按照管生产必须管质量、管安全的要求,从精细化管理、安全生产、全线防排水系统完善等细节着手,抓好抓实,不断提升工程建设形象。五是坚持事不过夜,高度重视设计变更、环境保障等问题,专人专职负责,提高工作效率,确保工程建设有序高效进行。
