安川分公司迅速完成巴山D匝道桥抢险工作

来源:安川分公司 发布时间:2020-06-24 01:11:46 点击量:1908

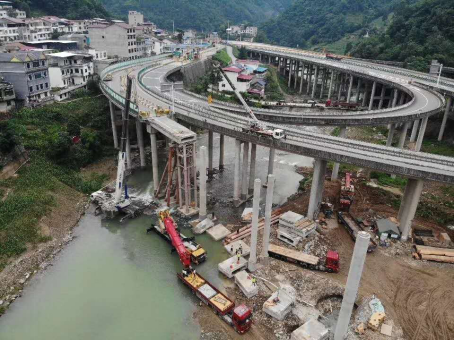

  2020年6月17日13时40分,巴山D匝道桥拆除重建工程在拆除第四垮最后16米时,突降大雨使双河水位暴涨,洪水冲刷导致临时钢支撑基础悬空,造成4组钢支撑发生偏移,其中2组与上部梁体脱空,梁体由于缺少支撑,伸缩缝处拉裂,随时有塌落危险,对相邻的M匝道桥造成局部损毁。

  险情发生后,分公司紧急启动应急预案,主要领导带领相关人员第一时间赶赴现场,开展应急抢险工作。一是紧急制定抢险方案。根据现场实际情况,决定对钢支撑基础悬空部位进行铅丝石笼防护,对上部梁体采取一次性整体吊装拆除方案。二是做好危险区域管控。迅速对巴山匝道收费站进行交通管制,禁止车辆通行;在桥下做好警戒管理,严禁闲杂人员进入;对D匝道已倾斜的钢支撑加强观测,做好安全预警。三是迅速准备作业场地。新修临时便道一条,确保大型吊车顺利通行;用片石对河床进行铺砌,为吊车搭设工作平台;对偏移钢支撑进行斜拉加固,确保桥下作业安全。四是做好沟通协调和信息报送。积极与集团公司进行联系,协调兄弟单位做好大吨位吊车通行的全程监护工作,同时安排专人及时收集现场抢险处置情况信息,做好灾情抢险情况上报工作。

  19日22时35分,经过两个昼夜的连续奋战,箱梁梁体安全落地,抢险工作顺利完成。本次抢险共投入人力105人次,运输车辆台班30班次,挖掘机2台,装载机1台,大型吊车4台(450吨1台、260吨1台、130吨1台、25吨1台),河道片石铺砌600方。
