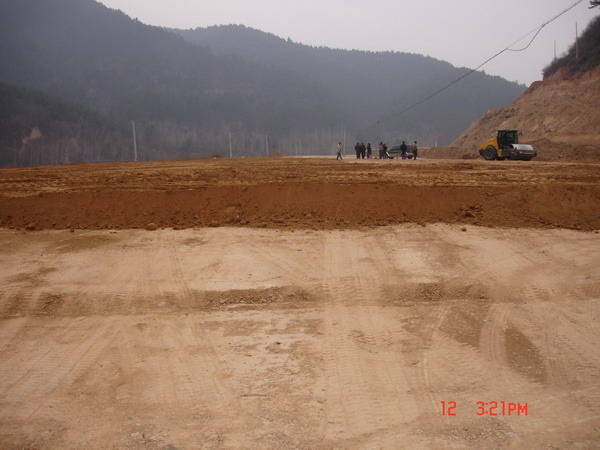

施工现场
检查资料
11月10日至14日,第二监督组对青兰高速公路宜瓦段开展了2008年的第二次综合质量监督检查。本次监督检查主要内容为各参建单位近期质量管理程序、制度的落实,质量保证体系的运转情况,施工工艺、工序检查,实体质量抽查和8月份监督检查发现问题的整改落实和处理情况。
全线路基挖方完成29.41万方,路基填方累计完成50.8万方;涵洞完成19道,通道完成8道。桥梁桩基累计完成684根;承台、系梁累计完成128个;墩柱、台身累计完成214个;盖梁、台帽累计完成87个;预制箱梁累计完成652片,其中20m箱梁完成636片,30m箱梁完成16片,现浇箱梁累计完成4联;隧道上导坑开挖、初支2901m,下导完成2208m,二衬累计完成116m。本项目累计完成建安投资18319.49万元,占总投资48051.5万元的38%。
检查中对发现的隧道支护工序错误、未完全按设计施做防排水的问题要求现场返工处理,对桥隧工序衔接不紧、空心板存放不规范的问题现场要求整改完善。检查结束后,第二监督组利用多媒体从原材料、拌和场管理,路基、桥梁、隧道工程,文明工地建设等方面对施工现场存在的问题进行了通报,要求各参建单位要重视存在的质量问题,对发现的质量问题举一返三、积极核对、认真整改,加强管理、落实责任,确保工程质量。
